Rozpočtárske tipy: Ako je to s cestou nákladného vozidla pri vodorovnom premiestnení výkopku

Pripravujete rozpočet zemných prác a nie ste si istí, čo všetko je skryté v jednotkovej cene položky vodorovné premiestnenie výkopku? Nie ste sami, ide o jednu z otázok, ktoré nám zákazníci kladú častejšie. Ukážeme vám, ako to je s cestou nákladného vozidla a kde si to viete overiť priamo v programe Rozpočty a kalkulácie CENKROS 4, resp. v KROS Stavebný rozpočet (online).

Cesta späť je v cene vždy započítaná

Odpoveď je jednoznačná: pri každom vodorovnom premiestnení výkopku sa v databáze cien vždy uvažuje aj cesta späť prázdneho nákladného vozidla na miesto výkopu. Nejde teda o dodatočný náklad, ktorý by ste mali do rozpočtu pridávať zvlášť – jednotková cena položky s ním už počíta.



Predstavte si nákladné vozidlo, ktoré odvezie výkopok na skládku vzdialenú niekoľko kilometrov. Cestu tam aj naloženie zarátate do rozpočtu bez váhania. Rovnako je však potrebné počítať aj s cestou späť s prázdnym vozidlom, ktoré sa vracia na miesto výkopu pre ďalší náklad. A práve túto spiatočnú jazdu už jednotková cena obsahuje.



Čo je to výkopok?

Podľa cenníka platí jednoduchá definícia: Výkopok je hornina rozpojená výkopom. Tento aj ostatné súvisiace pojmy nájdete vysvetlené v úvode cenníka 800-1 Zemné práce v časti Názvoslovie a definície, konkrétne na strane 17.

Prečo a kde sme to spresnili?

Na základe opakujúcich sa otázok zákazníkov ohľadom cesty nákladného vozidla sme túto informáciu doplnili na dvoch miestach v databáze – priamo v úvode cenníka aj v poznámke k súboru cien, aby ste ju vždy našli tam, kde si overujete spôsob oceňovania danej položky.



V úvode cenníka 800-1 Zemné práce

Informáciu sme doplnili do časti 3612 Vodorovné premiestnenie výkopku a ornice.

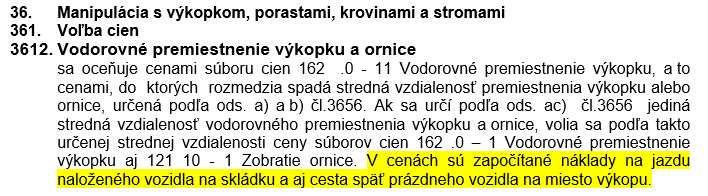

Úvod cenníka 800-1 Zemné práce, časť 3612 Vodorovné premiestnenie výkopku a ornice so zvýraznenou informáciou o ceste späť prázdneho vozidla

V poznámke k súboru cien

Rovnakú informáciu sme doplnili aj do poznámky k súboru cien, konkrétne do bodu č. 3 pri príslušných položkách prác.

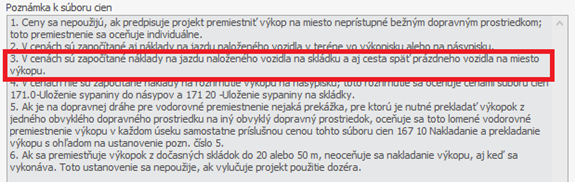

Poznámka k súboru cien v programe Rozpočty a kalkulácie CENKROS 4 so zvýrazneným bodom č. 3 o ceste späť prázdneho vozidla

Platí to aj pre iné položky premiestnenia

Rovnaké pravidlo – teda že jednotková cena zahŕňa aj cestu späť prázdneho vozidla – platí aj pre technologicky príbuzné položky: vodorovné premiestnenie konárov, kmeňov, krovín alebo sutiny na skládku. Pri zostavovaní rozpočtu tak môžete pri všetkých týchto položkách postupovať rovnako.

Zhrnutie: čo si zapamätať o cene vodorovného premiestnenia

  • Jednotková cena vodorovného premiestnenia výkopku vždy zahŕňa aj cestu späť prázdneho vozidla na miesto výkopu.
  • Rovnaké pravidlo platí aj pre premiestnenie konárov, kmeňov, krovín a sutiny na skládku.
  • Presné znenie nájdete v úvode cenníka 800-1 Zemné práce aj v poznámke k súboru cien priamo v programe Rozpočty a kalkulácie CENKROS 4 a KROS Stavebný rozpočet (online).
